二○一四年三月份工程安全检(巡)查情况统计表.docx

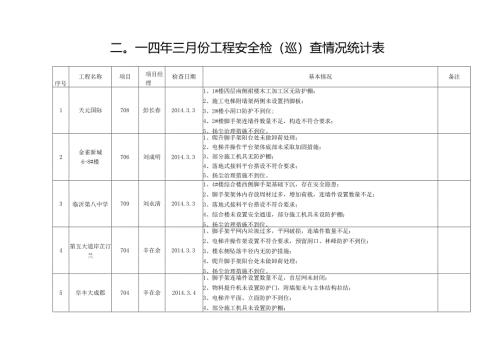

二。一四年三月份工程安全检(巡)查情况统计表序号工程名称项目项目经理检查日期基本情况备注1天元国际708彭长春2014.3.31、1#楼四层南侧裙楼木工加工区无防护棚;2、施工电梯附墙架两侧未设置挡脚板;3、2#楼小洞口防护不到位;4、2#楼脚手架连墙件数量不足,构造不符合要求;5、扬尘治理措施不到位。2金雀新城6-8#楼706刘成明2014.3.31、爬升脚手架阳台处未做卸荷处理;2、电梯井操作平台架体底部未采取加固措施;3、部分施工机具无防护棚;4、落地式接料平台搭设不符合要求;5、扬尘治理措施不到位。3临沂第八中学709刘永清2014.3.31、4#楼综合楼西侧脚手架基础下沉,存在安全隐患;2、脚手架架体内存放周材过多,增加荷载,连墙件设置数量不足;3、落地式接料平台搭设不符合要求;4、综合楼未设置安全通道,部分施工机具未设防护棚;5、扬尘治理措施不到位。4第五大道岸芷汀兰704辛在余2014.3.31、脚手架平网内垃圾过多,平网破损,连墙件数量不足;2、电梯井操作架设置不符合要求,预留洞口、林峰防护不到位;3、楼东侧坠落半径内无防护措施;4、爬升脚手架阳台处未做卸荷处理;5、扬尘治理措施不到位。5阜丰大成郡704辛在余2014.3.41、脚手架连墙件设置数量不足,首层网未封闭;2、物料提升机未设置防护门,附墙架未与主体结构拉结;3、电梯井平面、立面防护不到位;4、部分施工机具未设置防护棚;5、现场裸露土未进行覆盖,扬尘治理措施不到位。6银丰唐郡608薛子浩2014.3.41、脚手架悬挑层垃圾清理不及时,平网张挂不严,脚手架跟不上施工进度,密目网封闭不严;2、悬挑接料平台个别为单螺帽,板铺设不严;3、预留洞口防护不严,部分未固定,临边防护跟不上施工进度;4、模板支撑体系部分未设垫板;5、电梯井操作架防护不严,无平网防护。7临沂英伦名嘉705杨建忠2014.3.41、爬升脚手架内垃圾多,悬挑阳台部位未设置反向支撑;2、电梯井部分防护不符合要求;3、模板支撑体系缺少扫地杆。8汤头3#公寓702张志金2014.3.41、脚手架首层网未封闭,外架与模板支撑体系相连,平网内杂物清理不及时,施工层未设操作板;2、模板支撑体系扫地杆设置不全,楼梯间顶托下用;3、未设安全通道,个别施工机具未设防护棚;4、脚手架横向水平杆设置不足。9君悦兰亭706刘成明2014.3.41、脚手架首步网未封闭,横向水平杆设置不规范;2、车库顶部堆放材料较多;3、部分施工机具未设防护棚,冷拉机械未隔离防护;4、现场扬尘大,扬尘治理措施不到位。10济南兴隆片区二环南路A3地块二期工程608薛子浩2014.3.51、悬挑脚手架悬挑层立面防护不严,平面张挂不严,距墙间距大于15Cm防护不严,连墙件数量设置不足,架体内存放周材,清理不及时;2、模板支撑体系垫板不稳定,个别位置无垫板,挑板支撑与外架连接;3、个别预留洞口防护不严,固定不牢固,临边防护、楼梯临边跟不上施工进度;4、电梯井防护不严,平面防护不到位;5、配电箱部分插排已烧坏,未使用插头;6、悬挑接料平台板底无平网,内侧无限载牌。11滨湖风情小镇B-07地块605刘纲2014.3.61、脚手架悬挑层防护不严,平网张挂不严,连墙件设置不足;2、临时用电一闸多机,未经漏保接线;3、吊篮个别配重设置不到位;4、施工电梯楼层防护门关闭不严;5、个别临边防护、楼层临边防护不到位;6、屋面洞口防护不严,无防护栏杆。12济南市力诺住宅小区607张中华2014.3.61、部分楼未设安全通道;2、脚手架悬挑层防护、密目网封闭不严,部分污染;3、屋面模板支撑体系立杆未设垫板,间距过大;4、办公楼斜屋面脚手架高度不够;5、部分临边防护国定不牢固。13东夷文创园903韩殿玉2014.3.61、高层(1#楼)脚手架外架内有木方等材料清理不及时,连墙件设置不及时,拆模后应及时加设,别墅区模板支撑与外架连接在一起;2、模板支撑体系梁底无立杆,纵横向扫地杆、水平杆加设不全;3、楼层电梯井处洞口防护设置不严密,达不到防护要求;4、上下塔机通道使用单页板,未搭设专门通道;5、楼层临边、楼梯临边防护设置跟不上施工进度;6、基坑内塔机开关箱不易操作,应移至基坑上方;7、别墅区脚手架基础不平,扫地杆、小横杆设置不到位,连墙件设置数量不足,连墙件构件不符合要求,架体与模板支撑连接;8、别墅区大洞口、临边防护设置不到位;9、2#楼无安全通道;10、2#楼塔机旋转半径内有障碍物,应做减臂处理;Ih别墅区楼层垃圾清理不及时;12、安全员数量配备不足;13、扬尘控制措施不到位。14翔宇制药锅炉房工程1013胡顺谦2014.3.61、外架封闭不严,层间防护拆除后未复位,立杆断开处未按门洞口加固方式进行加固,底部密目网封闭不严;2、脚手架未设置连墙件或抛撑等防倾措施,上人马道未设置连墙件;3、内墙抹灰操作架铺板不严,铺板未固定,未按规范要求设置拦腰杆等防护措施,内墙操作架未设置抛撑;4、入口未设置防护棚;5、交叉作业防护不到位。15皇山花园三期I1.O1.代尊明2014.3.61、9#楼楼梯临边多层无防护;2、洞口防护不严密,大洞口未设置栏杆;3、楼层文明施工较差,随地大小便;4、脚手架连墙件数量不足,构造不合要求;5、电梯井门,井内防护不及时,电梯井内支撑加固不牢;6、脚手架部分位置单立杆设置,悬挑层封闭不严。16聊城恒大名都1012李景法2014.3.71、脚手架悬挑层防护不严,密目网封闭不严,部分位置缺内立杆,平网张挂不严,未设外张网;2、部分楼梯临边和楼层临边防护不严;3、进楼无安全通道;4、现场部分施工机具无防护棚;5、临时用电管理不规范,部分缺重复接地;6、机房模板支撑体系无垫板,搭设不规范;7、变形缝处平面、立面防护不严。17鸿儒国际文化广场1#楼及沿街楼工1013胡顺谦2014.3.81、脚手架架体变形严重,连墙件设置数量严重不足,未跟上施工进度,脚手架平网防护张挂不严,剪刀撑设置不规范,外架上堆放大量材料;2、落地式卸料平台未设置挡脚板,剪刀撑、连墙件及拦腰杆设置不全;3、拆模完成后临边防护设置不全,未跟上施工进度,个别楼梯休息平台处完全敞开无防护;4、支模作业前楼层大洞口处未设置平网防护,工人操作有坠落危险;5、现场工人不戴安全帽情况较多,应加强职工的安全教育。18荣庆物流1015朱利华2014.3.81、楼层临边防护拆除后未及时复位,电梯井洞口周边无防护,电梯井层间防护拆除;2、施工升降机楼层安全门关闭不及时,施工升降机维护情况较差;3、内墙砌筑施工操作架使用加气块踮起;4、塔机、施工升降机未作防雷接地、现场临时用电未按照规范要求设置重复接地体。19阜丰康桥郡606王成和2014.3.91、楼梯口、楼层临边防护不及时;2、脚手架小横杆缺少严重,平网张挂不合要求,内外架相连接,局部外架变形,跟不上施工进度;3、通道防护棚防护不严密;4、现场扬尘控制措施有待加强。20一中北校区工程H一公司直属单连全2014.3.101脚手架内建筑垃圾过多清理不及时,层间防护拆除后未及时复位,连墙件设置数量不足,脚手架首步密目网封闭不严,工人有外架下进出建筑;2、楼层临边防护、洞口防护设置跟不上施工进度,楼梯临边及危险部位大洞口完全无防护;3、大厅内墙抹灰用脚手架设置不合理,扫地杆、拦腰杆设置不到位,水电班组使用单页板操作;4、现场临时用电存在一闸多机现象,电缆拖地现象严重;5、物料提升机未设置楼层安全门,进入楼层无安全通道。21中南世纪城1-3#楼及地下车库413韩宝一2014.3.131、悬挑卸料平台未锚固;2、楼层临边、电梯井等防护不到位;3、悬挑层脚手架部分锚固件长度不足,悬挑层防护不严,密目网、平网防护不到位;4、部分电梯井及采光井防护不到位;5、楼层有住人,接线乱。22郁九曲花园505尚艳兵2014.3.171、安全到长度不够;2、电梯井个别缺少防护门,电梯井操作架不符合要求;3、悬挑卸料平台锚固长度不足;4、首层密目网未封闭;5、爬升式脚手架阳台处未设置卸荷措施。23九州商务中心大厦503张群2014.3.181、未设安全通道防护棚;2、脚手架跟不上施工进度;3、悬挑脚手架螺帽垫片不符合要求,转角处未卸荷;4、模板支撑体系个别位置顶托下用。24三江领秀城1021陈洪俊2014.3.181、加工区部分人员未在防护棚内操作;2、部分临边、电梯井口防护不及时;3、卸料平台加固不牢;4、电梯井内操作平台加固不牢;5、部分位置脚手架内立杆缺失较多,脚手架连墙件加设不及时;6、电焊机未使用专用开关箱,电缆拖地现象较严重;7、上施工层通道不畅通。25万力广场1021陈洪俊2014.3.181、脚手架内立杆距墙过远处防护不到位;2、部分大洞口防护无栏杆;3、塔机附着锚固于后浇带悬挑端部;4、电缆线拖地现象较多。26开元花半里1014刘树军2014.3.181、脚手架部分位置为单片脚手架,加固不到位,部分位置外倾;2、连墙件设置数量不足,连墙件构造不符合要求,小横杆设置数量不足;3、临边防护多出拆除,部分位置加固不牢,楼梯转角处钢筋焊制防护不符合冲击要求需立即更换;4、洞口防护设置不到位,加固不牢;5、悬挑架悬挑层立面防护不严;6、上作业层通道不畅。27潍坊恒大名都13、14#楼一公司潍坊恒大项目谢晓松2014.3.191、卸料平台不符合安全要求,锚固件为单螺母,四周无防护,锚固长度不足;2、脚手架悬挑层首层防护不严,转角处未使用钢丝绳卸荷,连墙件设置数量不足;3、模板支撑体系部分与外架相连;4、变形缝处防护不严,部分洞口防护不严;5、电梯井平面防护不严,立面防护不满足抗冲击要求。28潍坊万悦城212陈永祥2014.3.191、塔机四周施工缝处应有加固措施;2、落地式卸料平台搭设不符合要求,操作板未固定,无挡脚板,与外架连接;3、悬挑锚固件U型件未设置加强筋;4、现场个别机械未设防护棚。29展恒怡和国际901刘雷明2014.3.191、落地式脚手架连墙件设置数量不足,脚手架立杆采用搭接接长,层间防护设置不到位;2、爬升式脚手架安装方案无操作平台承载力计算,爬升架直接坐在无加强措施的落地式脚手架上;3、楼层洞口防护不严密,个别防护未固定,形成自上而下通透洞口;4、悬挑卸料平台钢丝绳绳夹设置方向错误,
