欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    室外管网施工注意事项.docx

    • 资源ID:1261049       资源大小:10.76KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

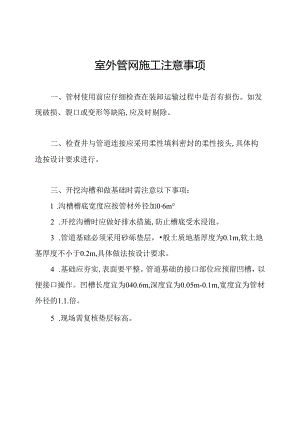

    室外管网施工注意事项.docx

    室外管网施工注意事项一、管材使用前应仔细检查在装卸运输过程中是否有损伤。如发现破损、裂口或变形等缺陷,应及时剔除。二、检查井与管道连接应采用柔性填料密封的柔性接头,具体构造按设计要求进行。三、开挖沟槽和做基础时需注意以下事项:1 .沟槽槽底宽度应按管材外径加06m°2 .开挖沟槽时应做好排水措施,防止槽底受水浸泡。3 .管道基础必须采用砂砾垫层,般土质地基厚度为0.1m,软土地基厚度不小于0.2m,具体做法按设计要求。4 .基础应夯实,表面要平整。管道基础的接口部位应预留凹槽,以便接口操作。凹槽长度宜为040.6m,深度宜为0.05m-0.1m,宽度宜为管材外径的1.1.倍。5 .现场需复核垫层标高。四、下管时,槽深不大可由人工抬管入槽,槽深大于3m时可用非金属绳溜管入槽。严禁用金属绳索勾住两端管口或管材自槽边滚落入槽内。五、接口作业时,应先清理承和插口内外表面,在插U套入密封圈,并在承口内工作而和橡胶圈表面涂上润滑剂。插入方向应顺水流方向,用人力或木档板将管材徐徐插入承口内直至底部。接口完成后,应用相同土质把预留凹槽回填密实。承插口管安装应将插口顺水流方向,承口逆水流方向,由下游向上游依次安装。管道应直线敷设,相邻两节管道轴线的允许转角一般不得大于2度。为防止接口合拢时管道轨迹移动,应采用稳管措施。六、回填土时应注意:1 .腋角部位先应用中砂、粗砂填实。2 .基础部位开始到管顶槽以上07m范围内,必须采用人工回填。3 .管顶0.7m以上可采用机械回填,同时回填两侧,并夯实。七、质量验收:1.管道敷设完毕且检验合格后,应进行管道密闭性检验。4 .管道密闭性检验应按井距分隔,长度不宜大于Ikm,采用带井试验。5 .管道密闭性检验应按闭水试验法进行。4.当回填土至设计高程后,在12h至24h内应测量管道内直径的初始变形量,并计算管道竖向直径初始变形率,其值不得超过管道直径允许变形率的2/3,需要进行纠正。七、化粪池施工要求1、首先确定开槽长宽深,长与宽按照所安装化粪池尺寸各外扩700mm。深度根据市政标高及我方进、出水管位置决定。2、回填土时尖角石块必须剔除。同时回填30Omm一夯,回填夯实尤其重要,对日后的使用具有直接影响。3、覆土深度应考虑地面具体使用要求。八、检查井的施工要求1、测量定位,确定检查井的具体位置。2、根据定位点,放出管道及检查井的开挖边线,并撒好灰线。3、根据现场已知水准点,在每个井边标出控制标高。4、管道及检查井土方开挖:沿着开挖边线,由浅到深开挖,边挖边用水准仪检查开挖深度,检查井的设计标高已提示,管道标高应按坡度和距离计算出阶段标高开挖时不得超挖土,以免扰动基土5、检查井基础施工:挖土完毕后,清理表面浮土,按照相关规范施工垫层。6、检查井基础施工完毕后,开始安装管道,接头按图纸及厂家说明进行施工,每一接头要求施工员和质检员检查合格后方可进行下一道工序进行施工。7、检查井用MUIO标准砖,1:2水泥砂浆砌筑,检查井内外用1:2水泥砂浆粉光,以达到不渗不漏的要求,覆土时应保证外粉刷完好,管子上半圆墙体应设拱圈,圈高120mm.8、管道基础施工:管道基础施工前要检查管道坡度是否正确,管道要固定牢固。9、检查井施工完毕,应经项目部及监理检查合格后方可进行回填土施工。10、检查井砌筑前,砖要提前浇水润湿,成砌灰缝要密实饱满。11、检查井的内外抹灰要光滑,与井坐接头要顺直。12、检查井标高应符合图纸要求,检查井不得渗进渗出的现象。施工完毕后,要进行闭水试验。试验合格后方可进行回填土施工。

    注意事项

    本文(室外管网施工注意事项.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
