欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    施工降排水方案.docx

    • 资源ID:1041548       资源大小:9.02KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工降排水方案.docx

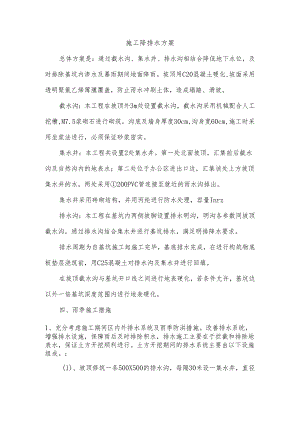

    施工降排水方案总体方案是:通过截水沟、集水井、排水沟相结合降低地下水位,及时排除基坑内渗水及暴雨期间地面降雨。坡顶用C20混凝土硬化,坡面采用透明聚氯乙烯薄膜覆盖,防止雨水冲刷土体,造成塌踏、滑坡。截水沟:本工程在坡顶外3m处设置截水沟,截水沟采用机械配合人工挖槽,M7.5浆砌石进行砌筑,沟底及墙身厚度30cm,沟身宽60cm,施工时采用坐浆法进行,必须保证砂浆密实。集水井:本工程共设置2处集水井。第一处北面坡顶,汇集前后截水沟及自然沟内的地表水;第二处位于办公区进出口边,汇集该处上方坡顶集水井的水,两处采用200PVC管连接至就近的雨水沟排出。集水井采用砖砌结构,并用丙纶进行防水处理,容量Inrz排水沟:本工程在基坑内两侧坡脚设置排水明沟,明沟各参数同坡顶截水沟,通过排水沟结合集水井进行基坑排水,满足明排降水要求。排水周期为自基坑施工起施工完毕,基底排水完成,在进行构筑物底板垫层浇筑前,用C25混凝土对排水沟及集水井进行回填。在坡顶截水沟与基坑开口线之间进行地表硬化,若条件允许,基坑边以外一倍基坑深度范围内进行地表硬化。四、雨季施工措施1、充分考虑施工期间区内外排水系统及雨季防洪措施。改善排水系统,增强排水设施,保障雨后及时排除积水,排水施工主要在于拦截和排除地表水,保证土方开挖顺利进行。土方开挖期间的排水系统主要由以下设施组成。:(1)、坡顶修筑一条500X500的排水沟,每隔30米设一集水井,直径为1500MM,井底比沟底深1000MM,并配置水泵,不让地面水流入基坑内。地表水经集水井后排入市政排水系统。(2)、基坑内四周,在基坑底距坡角500MM处设500X500排水沟,每隔30米设一集水井,排水沟将水引至集水井,在用抽水泵,抽水至坑外排水沟。2、边坡支护、土方开挖前,按要求共设13个位移观测点和10沉降观测点,其平面位详见平面图。基坑水平位移监测,本工程拟采用视准线或小角度法用经纬仪测出各点的侧向水平位移。测点设置在基坑坡顶等较易固定的地方,以便保护且真实反映基坑侧向变形。测量基点设置在距基坑一定距离的稳定地段,作好原始点记录。并根据设计文件要求变形监测周期如下:(1)、沉降、水平位移基准点应在基坑开挖前观测一次,取其均值作为初始值。(2)、基坑开挖期间每13天观测一次,雨天加密至1天一次。(3)、当发现观测点位移沉降值加速时加密至1天数次。(4)、开挖完毕每710天观测一次,如位移趋于稳定,则15天观测一次。(5)、当出现以下情况之一式,应及时通知业主、监理和设计单位协商:a、坡道位移西北侧2cm。b、位移不稳定且超过规范要求。C、坡顶、地面出现异常或裂缝。(6)土方开挖时,每层土方开挖后应立即进行边坡支护,方可开挖下层土方,随土方开挖向前推进,依次顺序在新作业面上按上述工序完成支护作业,与基坑土方开挖形成平行流水作业Q3、做好临边的防护工作。在边坡顶设置标准围栏、栏杆;下地下室基坑时,须搭设标准上下通道。4、坑、洞、沟、槽等除做好防护外,并设红灯警示。

    注意事项

    本文(施工降排水方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
