欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    桩锚支护体系施工方案.docx

    • 资源ID:1038563       资源大小:116.77KB        全文页数:25页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    桩锚支护体系施工方案.docx

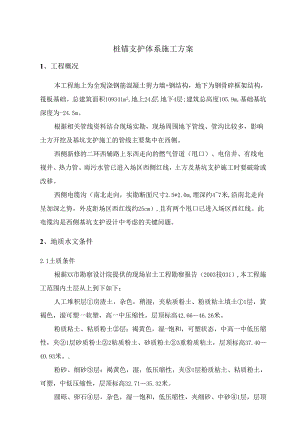

    桩锚支护体系施工方案1、工程概况本工程地上为全现浇钢筋混凝土剪力墙+钢结构,地下为钢骨碎框架结构,筏板基础。总建筑面积109341m2,地上24层,地下4层;建筑总高度105.9m,基础基坑深度为-24.5m。根据相关管线资料结合现场实勘,现场周围地下管线、管沟比较多,影响土方开挖及基坑支护施工的管线主要集中在西侧。西侧新修的二环西辅路上东西走向的燃气管道(甩口)、电信井、有线电视井、热力管、雨污水管已进入场区西侧红线,土方及基坑支护施工时要破除或改移。西侧电缆沟(南北走向,实勘断面尺寸2.5*2.0m,埋深约47米,沿南北走向呈加深之势,外皮距场区西红线约25cm),且有两个甩口已进入场区西红线。此电缆沟是西侧基坑支护设计中考虑的关键问题。2、地质水文条件2.1土质条件根据XX市勘察设计院提供的现场岩土工程勘察报告(2003技031),本工程施工范围内土层从上到下如下:人工堆积层房渣土,杂色,稍湿,夹粘质粉土、粉质粘土填土1层,黄褐色,湿可塑一软塑,高一中压缩性,层顶标高42.6646.26米。粉质粘土、粘质粉土层:褐黄色,湿-饱和,可塑状态,中高一中低压缩性,夹1层砂质粉土2粘质粉土、砂质粉土3重粉质粘土,层顶标高37.4040.93米。.粉砂、细砂层:褐黄色,湿,低压缩性,夹1层粉质粘土、粘质粉土,可塑,中低压缩性,层顶标高32.7135.32米。圆砾、卵石层,杂色,湿一饱和,低压缩性,夹细砂、中砂1层,层顶标高27.0629.83米。粘土、重粉质粘土层,夹砂质粉土、粘质粉土1层、粉质粘土、粘质粉土2层,褐黄色,湿一饱和,可塑一硬塑,低一中低压缩性。层顶标高21.36-24.29米。卵石、圆砾层,夹细砂、中砂1层2层,杂色,饱和低压缩性,层顶标高19.2621.53米。2.2水文条件据水文地质资料、地下水位勘察地质剖面及勘察报告,本场地有4层地下水,具体埋深和水位标高详见如下地下水情况一览表:地下水层地下水类型钻孔内静止水位测量时间水位埋深(In)水位标高(m)1上层滞水2.20-5.3038.5241.022003年2月上、中旬2层间潜水17. 7018. 9624.14-25.023承压水(测压水义)19.4021.1022.1023.394承压水(测压水头)20.4320.9022.25-22.963、总体设计方案确定本工程基坑支护设计的基本参数如下:依据设计院要求,主楼部分基坑开挖深度按相对标高-24.80(绝对标高19.7OnI)确定。裙楼部分开挖深度按相对标高-23.13(绝对标高21.37)确定。设计方案选取:因场地上部有不均匀的杂填土,地下管线复杂,特别是西侧管线实勘情况及施工图纸有所出入,如果采用从±0.00开始护坡桩施工,可能会对地下管线及市政设施造成破坏,且不易修补。综合考虑以上各方面的因素,基坑支护方案采用多种支护体系。东、南、北三侧:绝对标高34.2OnI(自然地表以下约9.0m)以上采用土钉墙,绝对标高34.20m以下主楼部分采用800mm护坡桩加三道锚杆支护(见剖面图IT);纯地下部分采用800mm护坡桩加二道锚杆支护(见剖面图2-2)。西侧:实测电力管沟埋深由南至北呈加深趋势,西南部分基底绝对标高约为39.20m(自然地表以下约4.0-7.0m,管沟结构断面尺寸为2.5*2.5m),因此西侧拟按实测的管沟埋深进行设计,标高39.2Onl以上采用大开挖,挖出管沟结构;由于管沟南北走向埋深呈加深之势,管沟上部的覆土厚度约为24m不同。管沟上部覆土厚度在2m以内采用1:0.75放坡后喷锚支护,覆土厚度在24m部分则根据上口开挖线不变的原则调整放坡坡度,坡度约为1:0.5,然后进行喷锚支护。标高39.20m以下采用护坡桩支护,锚杆设三道。主楼及纯地下部分由于开挖深度不一致,锚杆位置有所差异,分两种情况详见剖面3-3、4-4o此外由于管沟位置不十分确切,第一道锚杆在施工时须探明管沟位置后方可施工,否则须进行调整、变更。4、基坑支护计算4.1参数选取序号参数取值1荷载取值基坑顶部荷载取20Kpa的均布荷载2土力性质根据地勘报告选取3土钉支护坡度1:0.14基坑侧壁重要系数1.005护坡桩碎强度等级C256护坡桩直径800mm4.2土钉墙支护设计42.1±钉墙支护设计(东、南、北三侧)东、南、北三侧土钉设计参数:序号类别设计数值1基坑开挖深度9m2土钉坡度1:0.1放坡,85°3面层钢筋6.5200钢筋网4土钉加强筋0141400横纵双向加强筋,且保证每根土钉周围均有。5土钉成孔直径IlOmm6土钉钢筋直径1根207倾角5-10'8土钉横向间距1400mm9水泥净浆水灰比0.45,强度不低于20Mpa10土钉长度见下表东、南、北三侧土钉设计长度如下:位置土钉长度竖向间距横向间距角度第一道9m1.4m1.4m5-10第二道9m1.4m1.4m510第三道9m1.4m1.4m510第四道9m1.4m1.4m5-10第五道8m1.4m1.4m5-10第六道7m1.4m1.4m5-104. 2.2±钉墙支护设计(西侧管沟上部,上部覆土厚度为2米)西侧土钉设计参数:序号类别设计数值1开挖深度约2m2土钉坡度1:0.75放坡,59°3面层钢筋6.5200钢筋网4土钉加强筋141400横纵双向加强筋,且保证每根土钉周围均有。5土钉成孔直径IlOmm6土钉钢筋直径1根207倾角510°8土钉横向间距1400mm9水泥净浆水灰比0.45,强度不低于20Mpa10土钉长度见下表西侧土钉设计长度如下:位置上钉长度竖向间距横向间距角度第一道2m0.8m1.4m5-10第二道2m0.8m1.4m5-104.2.3土钉墙支护设计(西侧管沟上部,上部覆土厚度为4米)西侧土钉设计参数:序号类别设计数值1开挖深度约2m2土钉坡度约为1.0.5放坡,保证西侧开挖线不变3面层钢筋6.5200钢筋网4土钉加强筋14014OO横纵双向加强筋,且保证每根土钉周围均有。5土钉成孔直径HOmm6土钉钢筋直径1根207倾角5-10'8土钉横向间距1400mm9水泥净浆水灰比0.45,强度不低于20MPa10土钉长度见下表西侧土钉设计长度如下:位置土钉长度竖向间距横向间距角度第一道2m1.0m1.4m5-10第二道3m1.0m1.4m510第三道2m1.0m1.4m5-104.3护坡桩、锚杆支护设计西侧护坡桩数:83根,其余侧:190根。根据开挖深度及位置,分四种剖面进行设计。4. 3.1剖面桩锚支护设计护坡桩设计序号类别设计1形式桩锚支护形式2桩直径800mm3桩长(含帽梁高度)19.5m4桩间距1.50m5碎强度C256桩身配筋(不均匀配筋,下笼时注意方向)主筋:728+522通长加劲筋:162000箍筋:82007帽梁配筋主筋:820+416箍筋:82008桩顶(帽梁顶)标高(绝对)34.20m绝对标高锚杆设计锚杆位置/分布锚杆中心标高(绝对标高)锚杆总长1.11+1.锚=1.总锚杆钢绞线(I860)设计内力/张拉锁定值(75%)第一道锚杆(帽梁)/一桩一锚34.Om8.0+13.0=21.04根7d)5505KN/378KN第二道锚杆/一桩一锚26.40m5.0+13.0=18.04根7d)5684KN/513KN第三道锚杆/三桩二锚22.90m5+14.0=19.03根765470KN/352KN4.3.2剖面2-2底锚支护设计护坡桩设计序号类别设计1形式桩锚支护形式2桩直径800mm3桩长(含帽梁高度)17.83m4桩间距1.50m5磴强度C256桩身配筋(不均匀配筋,下笼时注意方向)主筋:728÷522通长加劲筋:162000箍筋:82007帽梁配筋主筋:820÷416箍筋:82008桩顶(帽梁顶)标高(绝对)34.20m绝对标高锚杆设计锚杆位置/分布锚杆中心标高(绝对标高)锚杆总长1.自+1.锚=1.总锚杆钢绞线(I860)设计内力/张拉锁定值(75%)第一道锚杆(帽梁)/一桩一锚34.Om7.0+13.0=20.04根7d)5505KN/378KN第二道锚杆/一桩一锚26.40m5.0+13.0=18.04根7d)5670KN/502KN4.3.3剖面3-3桩锚支护设计护坡桩设计序号类别设计1形式桩锚支护形式2桩直径800mm3桩长(含帽梁高度)22.83m4桩间距1.50m5磴强度C256桩身配筋(不均匀配筋,下笼时注意方向)主筋:528通长+522通长+228长14.93m加劲筋:162000箍筋:82007帽梁配筋主筋:820÷416箍筋:82008桩顶(帽梁顶)标高(绝对)39.20m绝对标高锚杆设计锚杆位置/分布锚杆中心标高(绝对标高)锚杆总长1.自+1.借=1.总锚杆钢绞线(I860)设计内力/张拉锁定值(75%)第一道锚杆/二桩一锚37.2m8.0÷15.0=23.03根7d)5380KN/285KN第二道锚杆/一桩一锚33.60m7.0+13.0=20.04根7d)5504KN/378KN第三道锚杆/一桩一锚26.40m5+13.0=18.04根7d)5670KN/502KN4.3.4剖面4-4才城锚支护设计护坡桩设计序号类别设计1形式桩锚支护形式2桩直径800mm3桩长(含帽梁高度)24.50m4桩间距1.50m5碎强度C256桩身配筋(不均匀配筋,下笼时注意方向)主筋:728通长+522通长+228长12.Om加劲筋:162000箍筋:8

    注意事项

    本文(桩锚支护体系施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
