西咸新区秦汉新城周礼佳苑Ⅰ标段2024年年度节点工期计划-百(精).docx
-
资源ID:1022899
资源大小:11KB
全文页数:4页
- 资源格式: DOCX
下载积分:5金币
友情提示
2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。
|
西咸新区秦汉新城周礼佳苑Ⅰ标段2024年年度节点工期计划-百(精).docx

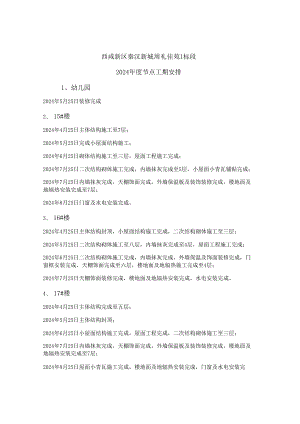

西咸新区秦汉新城周礼佳苑I标段2024年度节点工期安排1、幼儿园2024年5月25日装修完成2、 15#楼2024年4月25日主体结构施工至7层;2024年5月25日完成小屋面结构施工;2024年6月25日砌体结构施工至三层,屋面工程施工完成;2024年7月25日二次结构砌体施工完成,内墙抹灰完成至5层,小屋面小青瓦铺贴完成;2024年7月25日内墙抹灰完成,天棚饰面完成,外墙保温板及装饰装修完成,楼地面及地辐热安装完成至7层;2024年8月25日门窗及水电安装完成。3、 16#楼2024年4月25日主体结构封顶,小屋面结构施工完成,二次结构砌体施工至三层;2024年5月25日二次结构砌体施工至八层,内墙抹灰完成至4层,屋面工程施工完成;2024年6月25日二次结构砌体施工完成,内墙抹灰完成,外墙保温及饰面装修完成,门窗框安装完成,天棚饰面完成至六层,楼地面及地辐热施工完成至4层;2024年7月25日天棚饰面装修完成,楼地面及地辐热安装完成,水电安装完成。4、 17#楼2024年4月25日主体结构完成至五层;2024年5月25日主体结构封顶;2024年6月25日小屋面结构施工完成,屋面工程完成,二次结构砌体施工至三层;2024年7月25日内墙抹灰完成,天棚饰面完成,外墙保温板及装饰装修完成,楼地面及地辐热安装完成至7层;2024年8月25日屋面小青瓦施工完成,楼地面及地辐热安装完成,门窗及水电安装完成。5、 18#楼2024年4月25日屋面工程施工完成,二次结构砌体施工完成至三层;2024年5月25日内墙抹灰完成,天棚饰面完成,外墙保温板及装饰装修完成,楼地面及地辐热安装完成至7层;2024年6月25日屋面小青瓦施工完成,楼地面及地辐热安装完成,2024年7月25日门窗及水电安装完成。6、 19#楼2024年4月25日主体结构施工至7层;2024年5月25日完成小屋面结构施工;2024年6月25日砌体结构施工至三层,屋面工程施工完成;2024年7月25日二次结构砌体施工完成,内墙抹灰完成至5层,小屋面小青瓦铺贴完成;2024年7月25日内墙抹灰完成,天棚饰面完成,外墙保温板及装饰装修完成,楼地面及地辐热安装完成至7层;2024年8月25日门窗及水电安装完成。7、 20#楼2024年4月25日屋面工程施工完成,二次结构砌体施工完成至三层;2024年5月25日内墙抹灰完成,天棚饰面完成,外墙保温板及装饰装修完成,楼地面及地辐热安装完成至7层;2024年6月25日屋面小青瓦施工完成,楼地面及地辐热安装完成,2024年7月25日门窗及水电安装完成。8、11区车库2024年4月25日土方开挖完成,灰土挤密桩试桩完成;2024年5月25日灰土挤密桩施工完成40%;2024年6月25日灰土挤密桩施工完成,工程桩检测完成;2024年7月25日灰土及混凝土垫层施工完成,底板防水及爱护层施工完成,基础承台及底板完成30%;2024年8月25日基础底板施工完成;2024年9月25日地下车库顶板结构施工完成,非回填区夹层板结构施工完成50%;2024年10月25日非回填区夹层板结构施工完成,车库上商业街结构施工完成60%2024年11月25日地下车库回填完成,车库上商业街完成;2024年12月25日车库上商业街一层回填完成,砌体施工完成;9、In区车库2024年5月25日土方开挖完成,灰土挤密桩试桩完成;2024年6月25日灰土挤密桩工程桩施工完成;2024年7月25日工程桩检测完成,灰土及混凝土垫层施工完成,底板防水及爱护层施工完成;2024年8月25日基础底板施工完成;2024年9月25日地下车库顶板结构施工完成,非回填区夹层板结构施工完成50%;2024年10月25日非回填区夹层板结构施工完成,车库上社区服务中心结构施工完成50%2024年11月25日地下车库回填完成,车库上社区服务中心结构施工完成;2024年12月25日车库上商业街一层回填完成,砌体施工完成;10、3#、4#商业街2024年4月25日土方开挖完成,灰土挤密桩试桩完成,工程桩施工完成40%;2024年5月25日工程桩施工完成100%(6、7、8月用于堆放III区车库挖出土方);2024年9月25日工程桩检测完成,灰土及混凝土垫层施工完成;2024年10月25日基础承台结构施工完成,主体结构一层施工完成;2024年11月25日主体结构二层完成;2024年12月25日坡屋面结构施工完成,二次结构砌体施工完成。IKIV区车库2024年9月25日土方开挖完成,灰土挤密桩试桩完成;2024年10月25日灰土挤密桩工程桩施工完成,工程桩检测完成;2024年11月25日灰土及混凝土垫层施工完成,防水及防水爱护层施工完成,基础底板结构施工完成30%;2024年12月25日基础底板结构施工完成,一层结构施工完成70%。
