欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    二三四级公路临时用电施工方案.docx

    • 资源ID:1015688       资源大小:22.15KB        全文页数:12页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

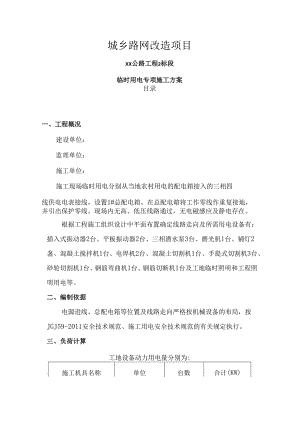

    二三四级公路临时用电施工方案.docx

    城乡路网改造项目XX公路工程2标段临时用电专项施工方案目录一、工程概况3二、编制依据3三、负荷计算4四、导线截面和电器类型规格5五、接地及防雷7六、变配电装置9七、配电箱及开关箱10八、雨季施工用电的安全措施H九、施工用电安全措施12十、建立健全的临时用电安全技术档案14、电气火灾的预防15十二、电气灭火措施15一、工程概况建设单位:监理单位:施工单位:施工现场临时用电分别从当地农村用电的配电箱接入的三相四线供电电表接线,设置1#总配电箱。在总配电箱将工作零线作重复接地,并引出保护零线。现场内无高、低压线路通过,无电磁感应及静电存在。根据工程施工组织设计中平面布置确定线路走向及所需用电设备有:插入式振动器2台、平板振动器2台、三相潜水泵3台、磨光机1台、铺灯2盏、混凝土搅拌机1台、电焊机2台、混凝土切割机1台、手提式切割机3台、砂轮切割机1台、钢筋弯曲机1台、钢筋切断机1台及工地临时照明和工程照明用电等。二、编制依据电源进线、总配电箱等位置及线路走向严格按机械设备的布局,按JGJ59-2011安全技术规范、施工用电安全技术规范的有关规定执行。三、负荷计算工地设备动力用电量分别为:施工机具名称单位台数合计(KW)插入式振动器2.2KW/台2台4.4平板振动器2.2KW/台1台2.2三相潜水泵4.OKW/台3台12磨光机4.0KW/1台4.0铺灯3.5KW/台2盏7.0混凝土搅拌机10.55KW/台1台10.55电焊机15KW/台2台30混凝土切割机7.5KW/台1台7.5手提式切割机1.24KW/台3台3.72砂轮切割机2.2KW/台1台2.2钢筋弯曲机3.0KW/1台3.0钢筋切断机2.2KW/台1台2.2施工照明20合计108.77施工现场动力用总量为:P=1.05*(4.4+2.2+12+4+7+10.55+30+7.5+3.72+2.2+3+2.2)=114.21KW动力用电容量P动=KP/cos=0.6*114.21/0.75=91.37KVA综上各阶段用电负荷计算,施工阶段用量最大为91.37KTV,能满提供300KW的变压器要求。四、导线截面和电器类型规格根据工地负荷总容量,从1#总配电箱采用BV3*16+2*16橡皮铝芯电缆线木材架空敷设,配电箱到1个动力二级箱和1个照明回路,根据设备容量采用5*6mm2*6mm3*4mm、2*2.Smn?等各种规格的铜芯导线,线路配电导线截面选择计算如下:总配电屏,负荷约为91.37KW。按导线的允许电流选择:I线=KP1(JW*U线*cos)=1.0*91370/(3*380*0.75)=185.32A按允许电压降选择:最远处用电设备离总配电室距离约1160米。S=P*1.(C*)%=114.21*1160/(77*5%)%=344.Ilmm2按导线机械强度计算:查施工手册可得:橡皮绝缘铜芯线埋地敷设时,其导线截面;由上述三项可知:Dl二级配电箱导线截面选用5*10mm?铜芯电缆线完全能够满足负荷要求。1#、2#、4#照明线路主要负责搅拌站、施工照明用电和移动箱用电,负荷约为20KW。按导线的允许电流选择:I线=K2pi(T*U线*cos(t)=0.6*20000/(3*380线*0.75)=24.3A按允许电压降选择:最远处用电设备离总配电室距离约1160米。S=P*1.(C*)%=20*1160/(77*5%)%=60.26三按导线机械强度计算:查施工手册可得:橡皮绝缘铜芯线埋地敷设时,其导线截面;由上述三项可知:照明线路截面选用5*16mm?铜芯电缆线完全能够满足负荷要求。生活区照明及普通插座的用电,负荷约为IOKW,采用3*2.5mm2的铜芯线可以满足负荷要求。电器开关箱根据现场情况选用如下:1、移动开关箱:(600×500×200)五芯电缆线411帚。箱内设置:60A隔离开关1个,四级DZ47-63A漏电保护器1个,DZ47-32单相漏电保护器2个,三相四线插座20A2个,单相三孔插座2个,零排线1个,地线排1个。2、固定开关箱:(700×900×200),五芯电缆线IOmm2o箱内设置:10OA隔离开关1个,DZ47-63A/3P漏电保护开关1个,三相四线插座20A2个,DZ47-32A单极漏电保护器1个,单相三孔插座2个,零排线1个,地线排1个。3、小配电箱:(300X300X200),五芯电缆线2.5m箱内设置:DZ47四级漏电保护器32A2个,插座三相四线20A2个,单相三孔插座2个,零排线1个,地线排1个。4、二级配电箱(800×1000X200),五芯电缆5*1Omm之。箱内设置:10OA隔离开关1个,DZ47-63A/3P漏电保护开关1个,三相四线插座20A2个,DZ47-32A单极漏电保护器1个,单相三孔插座6个,零排线1个,地线排1个。5、总配电箱(600×600×200),五芯电缆BV3*16+2*16mu%箱内设备:10OA隔离开关1个,DZ151.E-60A漏电保护开关2个。五、接地及防雷1、本工程施工现场用电采用TNT接零保护系统,重复接地不得少于3处,每一处接地电阻10。2、电气设备的金属外壳必须及专用保护零线连接。专用保护零线(简称保护零线)应由工作接地线、配电室的零线或第一级漏电保护器电源侧的零线引出。3、电气设备应作保护接零或保护接地。不允许一部分设备作保护接零,另一部分设备作保护接地。4、作防雷接地的电气设备,必须同时作重复接地。同一台电气设备的重复接地及防雷接地可使用同一接地体。5、现场电力系统严禁利用大地作相线或零线,保护零线不得装设开关或熔断器。6、保护零线单独敷设,不作它用。工作零线和保护零线在总箱处应严格区分。重复接地线应及保护零线线连接。7、正常情况下,下列电气设备不带电的外露导电部分,应作保护接零。1)电机、变压器、电器、照明器具、手持电动工具的外壳。2)电气设备的传动装置的金属部件。3)配电屏、控制屏的金属外框。4)室内、室外配电装置的金属框架及靠近带电部分的金属围栏和金属门。5)安装在电动线路杆(塔)上开关、电容器等电气装置的金属外壳及支架。8、施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处设置漏电保护装置。9、接零保护1)护零线引出:施工现场的变压器及外引电源一般为中性点直接接系统。保护零线由变压的工作零线或总配电箱第一级漏电保护器电源侧零线引出,形成三相五线制。2)重复接地:保护零线在总配电箱(或变压器)、配电箱、开关箱、三级送电处均应做重复接地,其接地电阻RGOQ。3)重复接地可采用建筑物基础接地网和人工接地体。人工接地体应采用角钢、钢管或圆钢,不允许采用螺纹钢,通常采用1.50×5镀锌角铁、1.=2500mm,埋深700mm,并用BVR-16线接至配电箱接地螺丝,接线应牢固、可靠。打人工接地体时,应注意地下有无管线和其它设施,做安全施工。4)保护零线一律采用黄、绿双色线,在任何情况下不准使用黄/绿双色线作负荷线。保护零线及电缆设备连接应采用铜鼻子等可靠连接,不得采用较链。电气设备接线柱应镀锌或涂防腐油脂。5)保护线线径三相线路:当相线W16mm2时,保护零线及相线直径相等。当相线25mm2时,保护零线*相线直径l2o单相线路:保护零线及相线相同,单42.5mrn2(多股铜芯线)。六、变配电装置1)、施工现场配电室设置应靠近电源。2)、配电室应做到“五防一通”,即防火、防雨、防雪、防汛、防小动物和通风良好。3)、配电室内配电屏设置时其四周通道距离应符合安全操作规定,正面通道单列41.5m,双列42.0m,后面40.8m,侧面4111,上部5mo4)、母线应涂色漆,并符合A相一黄,B相一绿,C相一红,N线一黑。5)、配电室建筑物的耐火等级不应低于3级,室内应配置砂箱和绝缘灭火器严禁使用清水泡沫导电灭火器。灭火器挂于门外便于使用,不要放在配电间。配电室门应往外开,有锁,金属门要做接地或接零保护。6)、维护时应悬挂停电标志牌,停、送电必须由电工专人负责。7)、配电屏(盘)应装设有功、无功电度表、电流表、电压表、短路、过负荷保护装置和漏电保护器、各配电线路应编号并标明用途上小I己O8)、各种开关电器的额定值应及其控制用电设备的额定值相适应。其产品应有合格证,严禁用其它金属丝代替熔丝。七、配电箱及开关箱1、本工程临时用电采用TNT三相五线三级配电两极保护。三级配电指总配电箱、分配电箱、开关箱,动力配电及照明配电分别设置。两极保护指分配电箱和开关箱,均必须经漏电保护开关保护。2、配电箱的材质和安置要求(1)配电箱、开关箱应采用铁板或优质绝缘材料制作,铁板的厚度应大于1.5mmO(2)固定式配电箱、开关箱的下底及地面的垂直距离大于1.3m,小于1.5m;移动式配电箱、开关箱的下底及地面的垂直距离宜大于O.6m,小于1.5m。(3)配电箱、开关箱应装设在干燥、通风及常温场所;不得装设在易受外来固体撞击、强烈震动、液体侵溅及热源烘烤的场所。(4)配电箱周围应有足够二人同时工作的空间和通道,严禁堆放任何妨碍操作及维修工作的物品;不得有灌木、杂草。(5)配电箱、开关箱必须有防雨、防尘设施,必须有门锁。3、开关箱的电器配置及接线(1)开关箱的电器配置及接线,应及分配电箱的电器配置及接线,以及配电线路相适应。作为施工现场临时用电工程的第一级,也是最主要的防漏电措施,所以开关箱必须设置漏电保护器。(2)开关箱内的开关电器,必须能在任何情况下都可以使用电设备实行电源隔离。开关箱必须设置漏电保护器。(3)漏电保护器必须按产品说明书安装和使用。对搁置已久又重新启和连续使用一个月的漏电保护器,应认真检查其特性,发现问题及时修理或更换。八、雨季施工用电的安全措施为保证本工程的施工过程中的临时用电安全,加强施工现场临时用电的管理及监督检查,保护施工过程中人员的安全,确保本项目部安全目标的顺利实现。针对当前雨季施工现场的特点,为加强雨季施工现场用电安全工作。根据现场实际情况,特制定本措施。1、施工现场所有机械操作棚要搭设牢固,防止倒塌漏雨。机电设备应采取防雨、防淹措施,安装接地安全装置、机动电闸箱的漏电保护装置要可靠,安放位置必须合理。2、现场施工电缆要集中摆设,对横穿路面的电线(缆)必须挖沟、穿设绝缘皮管再外套钢管通过。临时使用跨便道需过车时必须前后垫木板防止压破短路,以防触电及火灾;绝缘外套老化或破损的电缆线必须及时更换;不使用的电缆线在用完后要及时收回。3、机械设备的电源线路要绝缘良好,要有完善的保护接零;现场严禁使用裸线,并设专人维护管理用电设施,严禁私自改拆线路,严控各种规程制度;凡参加施工人员一律禁穿拖鞋、硬质等易滑鞋。4、施工现场的闸刀箱应配置两级漏电保护,并选用电流动作型,漏电动作电流不大于30mA,额定漏电动作时间应不大于0.IS。手持工具末级漏电动作电流应不大于15mAo5、对露天的闸刀箱要加设遮雨棚,并设立腿离地安稳。6、配电箱内设备必须完好无损,安装牢固,导线接头包扎严密,绝缘良好,电源线进箱处做固定。箱内分路应标注明确。箱门内侧应标有单线系统,箱门应配锁,并由专人负责。配电箱周围不能有杂物。对不用的闸刀箱要及时进行拆除。7、施工现

    注意事项

    本文(二三四级公路临时用电施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
